变电站防火封堵的几种方法

2020-05-22 17:06:21

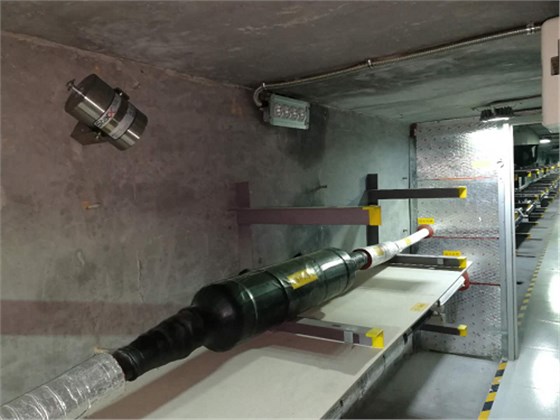

1、防火隔板施工

1.1安装前应检查隔板外观质量情况。

1.2在支架托臂上设置两付专用挂钩螺栓,使隔板与电缆支(托)架固定牢固;并使隔板垂直或平行于支架,整体应确保在同一水平面上。螺栓头外露不宜过长, 并应采用专用垫片。

1.3隔板间联接处应留有50mm左右的搭接,用螺栓固定,并采用专用垫片。安装的工艺缺口及缝隙较大部位应用有机防火材料封堵。

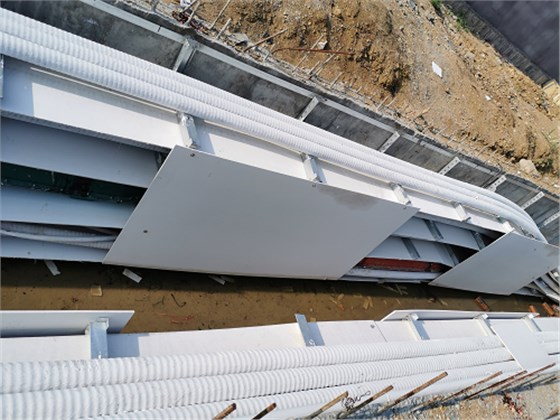

1.4用隔板封堵孔洞时应固定牢固、保持平整,固定方法应符合设计要求。

1

2

2.1施工时应将有机防火堵料密嵌于需封堵的孔隙中。

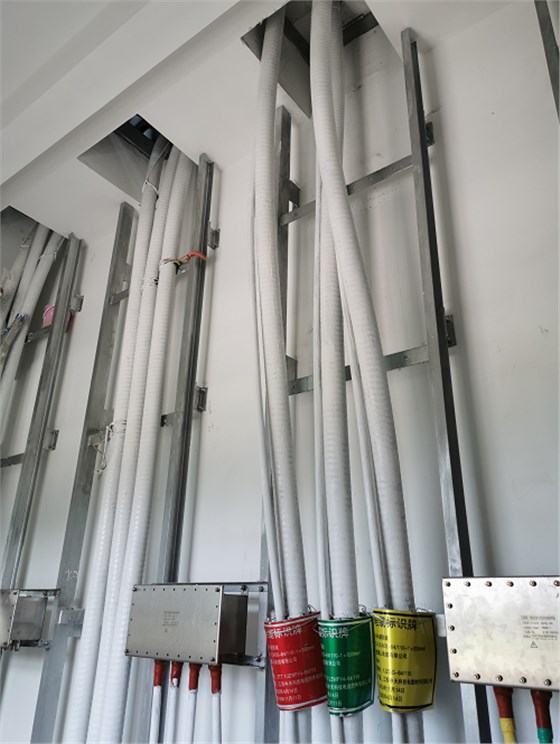

2.2按设计要求需在电缆周围包裹一层有机防火堵料时,应包裹均匀密实

2.3用隔板与有机防火堵料配合封堵时,有机防火堵料应略高于隔板,高出部分要求形状规则,可采用铝合金边框定型。

2.4电缆预留孔和电缆保护管两端口应采用有机堵料封堵严实,堵料嵌入管口的深度不应小于50mm,预留孔封堵应平整。

3

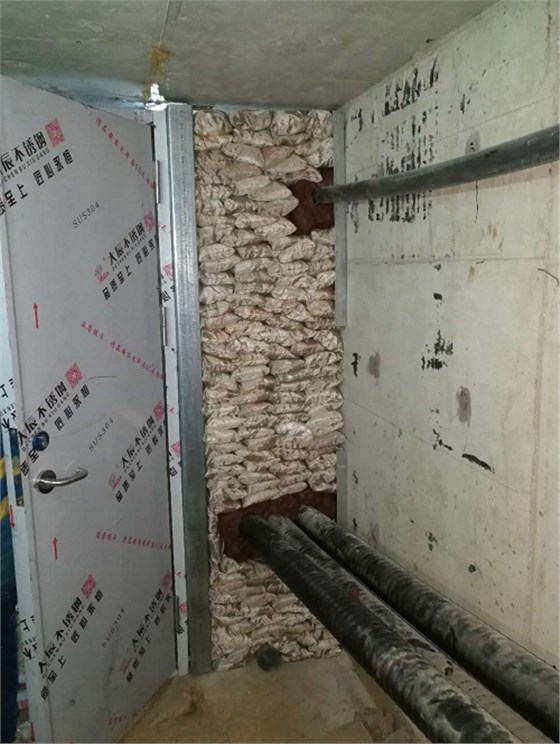

3阻火包施工

3.1安装前对电缆作必要的整理,并检查阻火包有无破损,不得使用破损的阻火包。

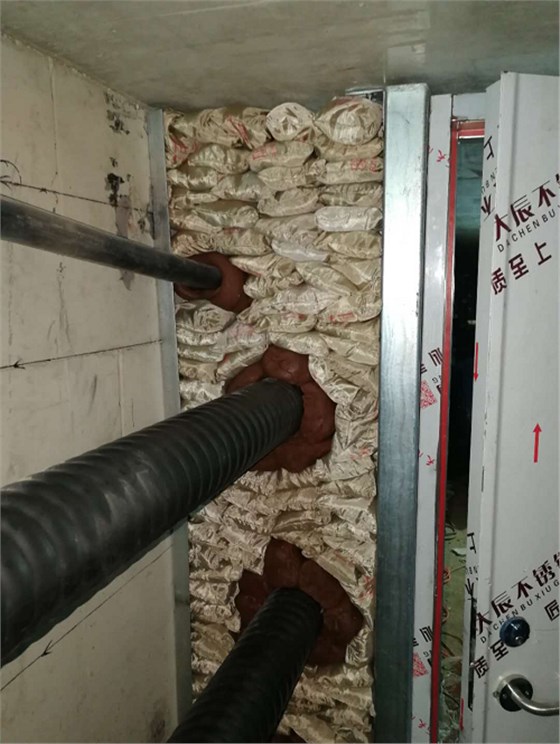

3.2在电缆周围裹一层有机防火堵料,将阻火包平整地嵌入空隙中,阻火包应交叉堆砌。

3.3阻火包在电缆竖井处使用时,应先在竖井孔下端放置一块与洞口大小相同的防火隔板,同时阻火包的码放一定要密实。

3.4当用阻火包构筑阻火墙时,阻火墙壁底部应用砖砌筑支墩。

4

5

4、防火涂料施工

4.1施工前清除电缆表面的灰尘和油污。涂刷前,将涂料搅拌均匀并控制合适的稠度。

4.2涂刷水平敷设的电缆时,应沿着电缆的走向均匀涂刷;对于垂直敷设的电缆,宜自上而下涂刷,涂刷次数要求为23次,厚度为1mm,厚度应均匀一致,每次涂刷的间隔时间不得少于规定时间。

6

7
